用友T+如何設置超額領料預警
企業下達了生產加工單,做A產品十套所需的物料是計劃化好用量的,但由于人為原因或其他原因導致材料損壞或丟失等,導致材料不夠從而影響生產進度,這時就只能超額領料了,那怎樣才可以及時知道哪張生產加工單超額領料并及時預警呢?下面我們就以用友T+軟件為例來詳細講解操作流程。

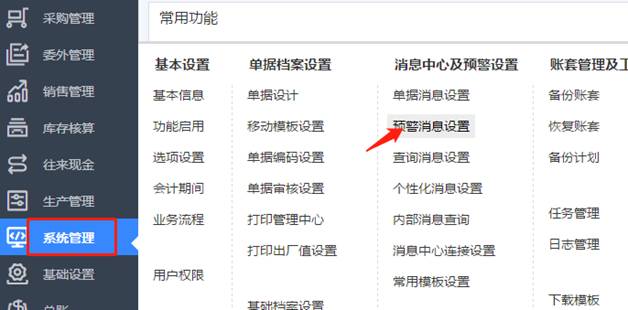

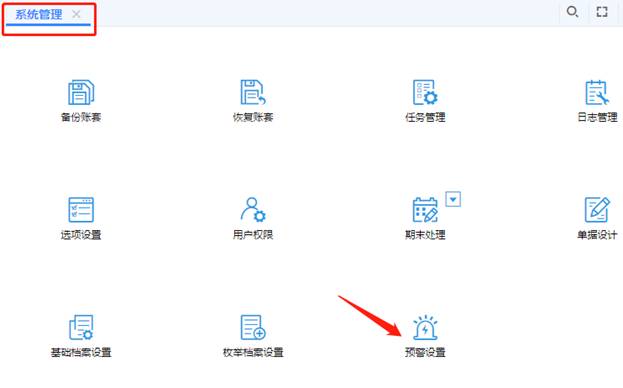

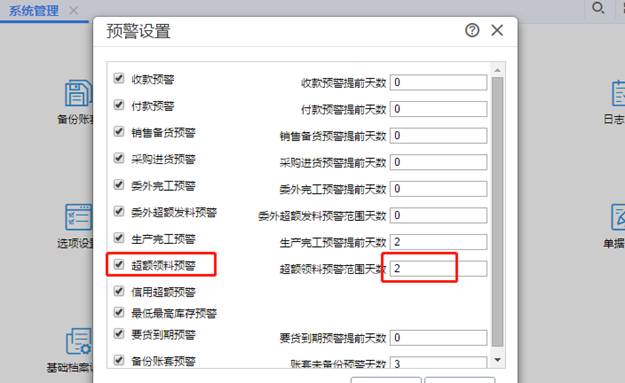

1、首先設置超額領料預警天數,以預警2天為例,點擊“系統管理”-“預警設置”,把“超額領料預警”勾上,天數錄入為2,如下圖:
2、超額領料預警范圍2天是指:當這筆生產加工單超計劃領料后,會在生產加工單日期的后二天內顯示,超過二天后,則不會顯示。

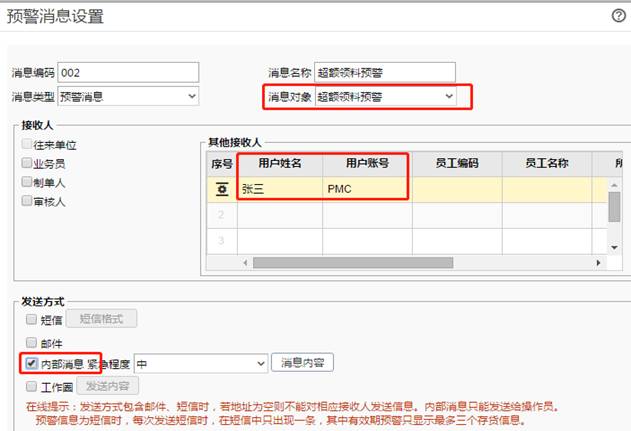

3、天數設置好后,超額領料的消息要及時通知到PMC,點擊“系統管理”-“預警消息設置”,消息對象為超額領料預警,同時輸入消息編碼、消息類型等,選擇好要通知的PMC人員,如下圖:

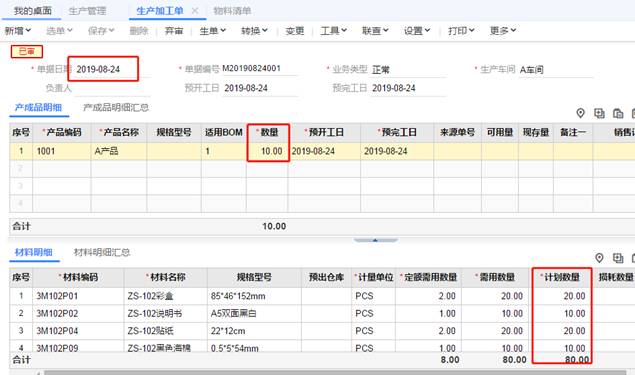

4、設置錄入好后,我們就來填制一張“生產加工單”,來看看實際的應用,點擊生產管理錄入生產加工單,單據日期為2019-08-24,錄入A產品十套,會自動帶出A產品所需物料的計劃數量,如下圖:

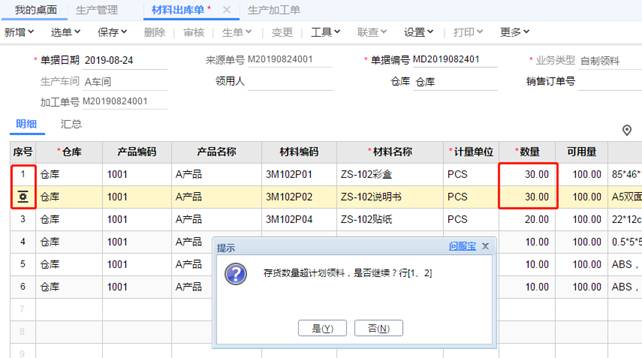

5、倉庫領料到車間去生產,點擊材料出庫單,選擇圖上的“生產加工單”,就會自動帶出加工單上材料的計劃數量,這時修改“材料出庫單”的數量,會提示“存貨數量超計劃領料,是否繼續?”如下圖:

6、點擊是,保存好領料單并審核,超額領料預警設置范圍天數為二天,PMC人員以2019-08-25登入軟件,則會彈出相應預警信息,如下圖:

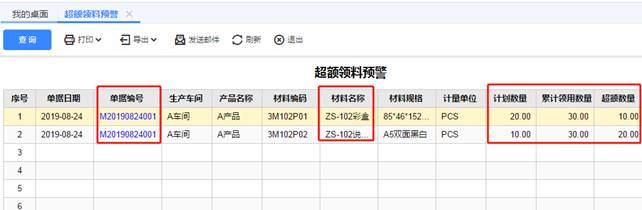

7、點擊進入“超額領料預警”,就可以看到具體是哪張加工單上的哪個材料超領料了,以及超額數量,如下圖:
至此已講解完了,有需要的朋友可以收藏并轉發,謝謝支持!
